锡矿选矿设备占地面积多大?从200平到5000平的布局方案全在这
日期:2026-06-08     来源:admin    点击:

先说三个重点

  • 日处理50吨的小型锡矿选厂,全套设备占地约200-400平方米

  • 日处理500吨的中型选厂,占地通常在1500-2500平方米

  • 设备选型和工艺路线不同,占地面积最多能差出3倍

搞过选厂的人都知道,设备买回来发现厂房放不下,这事有多头疼。或者你正在找矿址,心里没底到底要圈多大的一块地。

锡矿选矿设备的占地面积不是固定数。同样的日处理量,有的选厂挤在300平米的棚子里照样转,有的铺开上千平米还觉得局促。差别在哪?我今天把不同规模、不同工艺的设备占地给你拆明白。

先给结论:不同产能对应的占地范围

我按实际运行中的选厂数据,给你一个参考区间:

日处理量(吨)工艺路线设备占地(平方米)含辅助区域总占地
50-100单一重选200-500800-1500
100-300重选+浮选500-10001500-2500
300-600重选+浮选1000-20002500-4000
600-1000联合工艺2000-35004000-6000
1000以上全流程3500-5000+6000-10000

注意,这里说的“设备占地”是指破碎、磨矿、选别、脱水等主体设备实际占用的面积,不含料场、尾矿库、办公区、道路等。总占地通常是设备占地的1.5到2.5倍。

为什么同样500吨,有的厂占地1200平,有的要2500平?

这个差距主要来自三个方面。

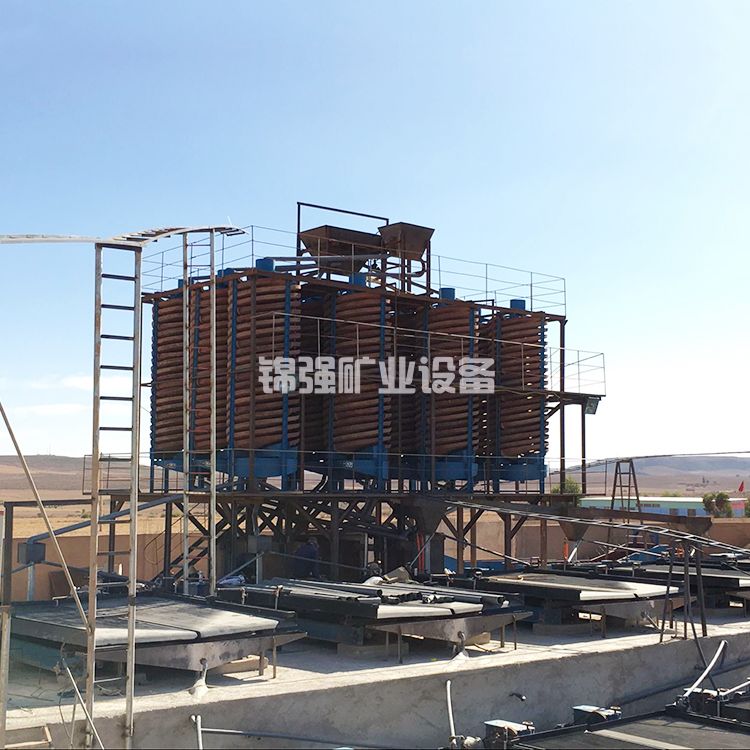

第一,设备选型。 同样处理能力的球磨机,格子型比溢流型短粗,占地面小。螺旋分级机占地面积大,换成水力旋流器组,能省出一半地方。传统浮选机槽一排排摆开,换成大容积浮选柱,占地能压缩40%。

第二,工艺路线。 全重选工艺设备少,没有浮选药剂站和搅拌槽,占地自然小。重选加浮选联合工艺要多出浮选车间、药剂制备间、鼓风机房,占地增加30-50%。如果还要加磁选或电选,面积继续扩大。

第三,布置形式。 设备集中布置在多层厂房里,占地面积最小,但基建投资高。摊开来单层布置,占地大,但操作方便、检修容易。有的是按流程顺序一字排开,有的是紧凑型回字形布局。同一套锡矿选矿设备,不同布置方式占地面积能差一倍。

各作业区的占地怎么分配?

我以日处理300吨、重选加浮选联合工艺为例,把每个区域的典型占地列出来:

破碎筛分车间: 150-250平方米
颚破、圆锥破、振动筛、皮带输送机。这部分设备不高但需要留出检修通道和料仓位置。如果原矿块度大、破碎段数多,面积要增加到300平以上。

磨矿分级车间: 250-400平方米
球磨机是占地大户。一台2736球磨机(直径2.7米长3.6米)本身也就十几个平方,但加上前后给矿箱、分级机或旋流器组、泵池、管路,需要留出操作面和检修吊装空间。两台磨机并排布置,宽度要12-15米。

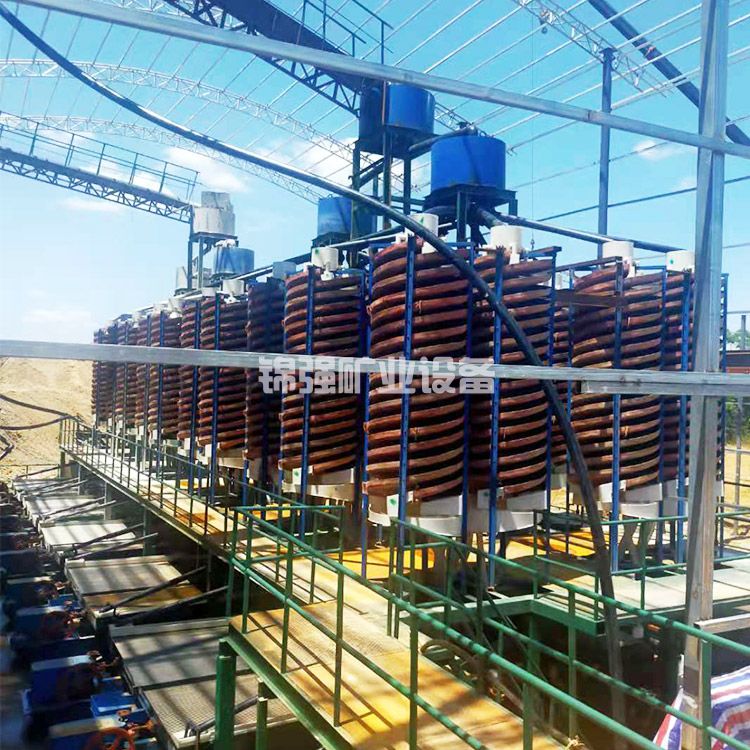

重选车间: 300-500平方米

摇床最占地。一台摇床宽约1.8米、长4.5米,占地面积约8平方米。一个300吨的选厂需要30-50台摇床,光摇床就占240-400平方米。加上跳汰机、螺旋溜槽、矿浆分配器,重选车间往往是全厂最大的车间。

浮选车间: 200-350平方米
浮选机可以多层布置,也可以单层。单层布置时,一组浮选机(粗选、扫选、精选)需要长20-30米、宽6-8米。药剂制备间通常单独隔出来,约50-80平方米。

脱水车间: 100-200平方米
浓缩机和过滤机。浓缩机直径从3米到12米不等,占地按圆周算。陶瓷过滤机或压滤机占地面积不大,但需要留出精矿堆放区。

辅助设施: 根据实际情况
配电室约40-60平方米,维修间约50-80平方米,药剂库约60-100平方米,化验室约40-60平方米。

这样加起来,主体设备占地约1000-1700平方米,加上通道和操作空间,实际需要1500-2500平方米的厂房面积。

一个真实案例:云南某300吨锡矿选厂

云南省某锡矿,日处理原矿300吨。用的工艺是两段破碎、一段磨矿、重选粗选加浮选精选。

布置方式是依山就势,利用15米的高差实现矿浆自流。破碎车间设在最高点,占地180平方米。磨矿车间在下一层平台,占地320平方米。重选车间在磨矿车间下方,占地450平方米,摆了42台云锡式摇床。浮选车间设在重选车间侧下方,占地280平方米,安装了24台浮选机。脱水车间在最低处,占地150平方米。

这套锡矿选矿设备的设备占地共1380平方米。加上皮带廊、操作平台、药房、配电室和内部通道,厂房总面积约2100平方米。加上原矿堆场、精矿晾晒场、尾矿临时堆场和厂区道路,整个选厂总占地约8亩(约5300平方米)。

小规模选厂:如何把设备塞进200平米?

日处理50吨以下的小型锡矿选厂,场地往往受限。我的建议是走紧凑型路线。

设备配置可以这样:

  • 粗碎:小型颚破,占地8平米

  • 细碎:细碎机或对辊破,占地6平米

  • 筛分:单层振动筛,占地5平米

  • 磨矿:小型球磨机或棒磨机,占地25平米(含分级)

  • 重选:6-8台小型摇床或螺旋溜槽,占地50-60平米

  • 脱水:小型沉淀池加板框压滤机,占地30平米

设备占地约120-150平米。采用双层布置,磨机和分级机放上层,摇床放下层,能再省出30%的面积。广西某小型锡选厂就是这样干的,日处理40吨,设备挤在180平米的棚子里,用了三年还在正常运转。

不过紧凑布置的代价是操作空间小、检修不便、扬尘和噪音难控制。如果你场地不那么紧张,建议至少留出250平米。

大型选厂:5000平米怎么分配?

日处理1000吨以上的大型锡矿选厂,设备占地通常超过3500平方米。以江西某大型锡矿为例,日处理1200吨,设备占地约4200平方米。

具体分配:

  • 粗碎站:250平米(含原矿仓)

  • 中细碎及筛分车间:400平米

  • 磨矿车间:750平米(4台大型球磨机)

  • 重选车间:1200平米(120台摇床)

  • 浮选车间:600平米

  • 脱水车间:300平米

  • 精矿处理及包装:150平米

  • 药剂制备及储存:200平米

  • 维修及备件库:150平米

  • 配电及控制室:200平米

加上主厂房内的通道和检修区,总设备占地约4200平米。加上原矿堆场(2000平米)、尾矿浓缩及输送区(1500平米)、办公生活区(1000平米)、道路及绿化(3000平米),整个选厂占地约12000平米,合18亩。

节省占地的四个实用招数

第一,用大设备代替小设备。 一台70立方米浮选柱的处理能力相当于7台10立方米浮选机,占地面积只有后者的40%。大球磨机比多台小球磨机占地小、能耗低。

第二,采用立体布置。 把分级机架在球磨机上方,浮选机分层布置,浓缩机放在室外架空平台上。贵州某选厂用立体布置,占地比同规模平面布置减少了35%。

第三,优化流程结构。 取消不必要的中间缓冲池和矿浆槽,用管道直接连接设备。取消单独的扫选重选段,与粗选共用摇床但分时段作业。

第四,室外化布置。 浓缩机、尾矿泵站、药剂储罐等对温度不敏感的设备,完全可以放在室外。只要做好防雨和防冻,能省出大量厂房面积。

场地不足的补救措施

如果你的场地已经定了,发现锡矿选矿设备放不下,这几个办法可以试试:

缩小料场面积。原矿堆场从储备7天减到3天,精矿从堆放1个月减到10天,加快周转频率。前提是运输条件好,不会断料。

用模块化设备。现在有撬装式的破碎站、移动式球磨机、集装箱式浮选系统。这些设备占地面积比传统固定式小30-50%,但单台处理能力有限,适合200吨以下的小厂。

外包部分作业。比如把细碎和筛分外包给移动破碎站,定期进厂加工。或者精矿脱水后用汽车运到集中的压滤站处理,选厂内只保留浓缩环节。

分两期建设。先上主体设备保证投产,辅助设施后期在周边扩建。很多选厂都是这样慢慢长起来的。

选厂选址时的占地考量

如果你还在选址阶段,这几个数字要记牢:

日处理100吨以下,选厂总占地建议不低于5亩(约3300平米)。日处理300吨,建议15-20亩。日处理500吨,建议25-35亩。日处理1000吨,建议50亩以上。

还要考虑地形。山坡地可以分层布置节省占地,但土方量大。平地占地大但建设快、运营费低。尾矿库距离越近越好,远的话要留出尾矿输送管线的用地。

最后说一句实在话:锡矿选矿设备的占地面积,设计院给的数字往往偏理想化。到了现场,设备基础要放脚、管道要拐弯、检修要下吊钩、铲车要掉头,实际需要的面积通常比理论计算大20-30%。
